沃尔沃汽车成都工厂室外管廊钢结构防锈+ 刷防腐漆翻新项目

中嘉汽车制造(成都)有限公司

沃尔沃汽车成都工厂室外管廊钢结构防锈+

刷防腐漆翻新项目施工完成报告

        我供应商承接沃沃尔沃汽车成都工厂室外管廊钢结构防锈+刷防腐漆翻新项目于2019年6月03日前施工完成,经项目工作组验收合格后,正式移交代管公司接收工作,在施工过程作了以下施工完成内容如下:

序号

项目名称

施工区域

工作内容

完成时间

壮态情况

1

管廊钢结构防锈+刷防腐漆翻新项目

厂区内A600段

布置施工区域、地面场地成品保护铺设及管廊6米标高处铺设硬防护木跳板、拉接钢丝绳生命线、安全漏网拆除等施工内容

2019年04月28日

施工完成A600段91.5米安全防护措施并检查符合规范标准(总长度为174.5m)

2

4根冷热水管道表面砂磨除锈

2019年04月29日

施工完成A600段292米(总长度1000m)

3

3根消防水管道表面砂磨除锈

2019年04月30日

施工完成A600段219米(总长度576m)

4

4根其它循环水管道表面砂磨除锈

2019年04月31日

施工完成A600段292米(总长度840m)

5

管廊架钢构件面层(含梁、柱、支撑等全部)打磨除锈

2019年5月1日

施工完成A600段91.5米(总长度174m)

6

4根冷热水管道构件表面涂刷防腐油漆

2019年05月2日

施工完成A600段292米(总长度1000m

7

3根消防水管道及其它辅助管道构件表面涂刷防腐油漆

2019年04月2日

施工完成A600段219米(总长度576m)

8

4根其它保温水管道构件表面涂刷防腐油漆

2019年04月2日

施工完成A600段292米(总长度1000m

9

管廊架钢构件面层(含梁、柱、支撑等全部)打磨除锈

2019年5月3日

施工完成A600段91.5米(总长度174m)

10

管廊架钢构件面层(含梁、柱、支撑等全部)铁红除锈漆涂刷喷涂

2019年5月4日

施工完成A600段60.7米(总长度174m)

11

管廊架钢构件面层(含梁、柱、支撑等全部)丙稀酸聚胺脂白磁漆喷涂

2019年5月5日

施工完成A600段60.7米(总长度174m)

12

厂区内A500段

布置施工区域、地面场地成品保护铺设及管廊6米标高处铺设硬防护木跳板、拉接钢丝绳生命线、安全漏网拆除等施工内容

2019年05月11日

施工完成A500段82.75米安全防护措施并检查符合规范标准

7根冷热水管道表面砂磨除锈

2019年05月12日

施工完成A500段568米(总长度1000m)

13

3根消防水管道表面砂磨除锈

2019年05月12日

施工完成A500段267米(总长度576m)

14

5根其它循环水管道表面砂磨除锈

2019年05月12日

施工完成A500段468米(总长度840m)

15

管廊架钢构件面层(含梁、柱、支撑等全部)打磨除锈

2019年5月12日

施工完成A500段62.75米(总长度174m)

16

A500段管廊架局部立面及6米标高平面钢管架搭设;

2019年5月12日

施工完成A600及A500段113米(总长度174m)

17

7根冷热水管道构件表面涂刷防腐油漆

2019年05月19日

施工完成A500段568米(总长度1000m)

18

3根消防水管道及其它辅助管道构件表面涂刷防腐油漆

2019年05月20日

施工完成A500段267米(总长度576m)

19

5根其它水管道表面涂刷防腐油漆

2019年05月21日

施工完成A500段468米(总长度840m)

20

管廊架钢构件面层(含梁、柱、支撑等全部)打磨除锈

2019年5月22日

施工完成A500段62.75米(总长度174m)

21

管廊架钢构件面层(含梁、柱、支撑等全部)铁红防锈底漆

2019年5月24日

施工完成A500段62.75米(总长度174m)

22

管廊架钢构件面层(含梁、柱、支撑等全部) 丙稀酸聚胺脂白磁漆喷涂

2019年5月26日

施工完成A500段62.75米(总长度174m)

23

管廊钢结构防锈+刷防腐漆翻新项目

厂区内A500段

7根冷热水管道表面砂磨除锈

2019年6月2日

施工完成A500段140米(总长度1000m)

24

3根消防水管道表面砂磨除锈

2019年6月2日

施工完成A500段90米(总长度576m)

25

5根其它循环水管道表面砂磨除锈

2019年6月2日

施工完成A500段80米(总长度840m)

26

管廊架钢构件面层(含梁、柱、支撑等全部)打磨除锈

2019年6月2日

施工完成A500段20米(总长度174m)

27

7根冷热水管道构件表面涂刷防腐油漆

2019年6月2日

施工完成A500段140米(总长度1000m)

28

3根消防水管道及其它辅助管道构件表面涂刷防腐油漆

2019年6月2日

施工完成A500段90米(总长度576m)

29

5根其它水管道表面涂刷防腐油漆

2019年6月2日

施工完成A500段80米(总长度840m)

30

管廊架钢构件面层(含梁、柱、支撑等全部)铁红防锈底漆及白磁漆施工

2019年6月2日

施工完成A500段20米(总长度174m)

31

管廊架搭设钢架管及木跳板、生命线等安全防护措施装置拆除

2019年6月2日

施工完成总长度174m

32

备注

以上管廊钢构架及局部管道防腐施工仅20余米未施工,已经作好施工计划安排6月1、2日施工全部完成,同时地面所有卫生清洁,并把所有机械设备清出场地。

2、施工单位施工检查记录报告:

      我供应商严格按贵方采购订单内容进行现场施工改造。在实施改造过程中进行了现场施工质量及安全监督管理(附以下现场照片),其施工内容按施工技术方案要求进行规范施工改造,改造时每一个施工节点处理及工厂附属安全防护设施要求与施工工艺流程操作均符合国家建筑工程施工规范的相关规定要求。

     经检查验收,各施工节点主控项目及一般项目均符合要求,施工质量检查合格。

 3、各分项施工照片汇总记录表

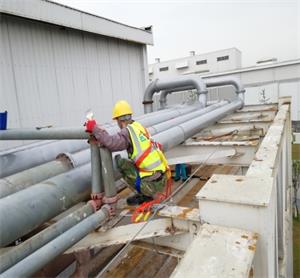

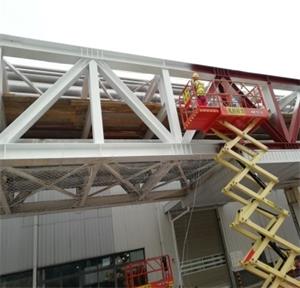

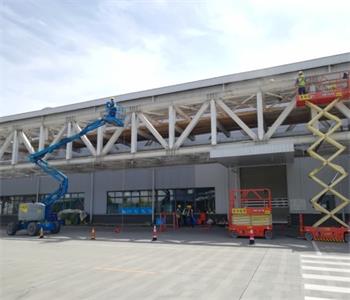

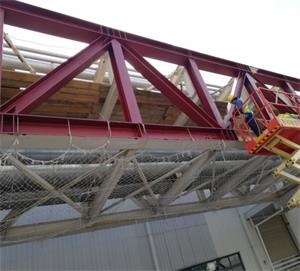

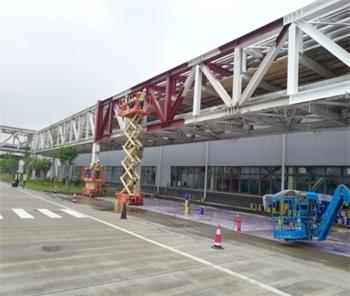

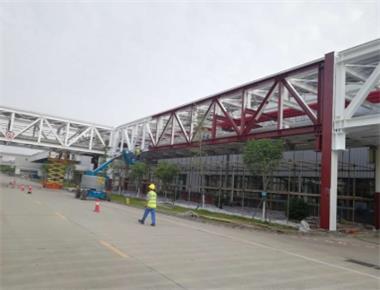

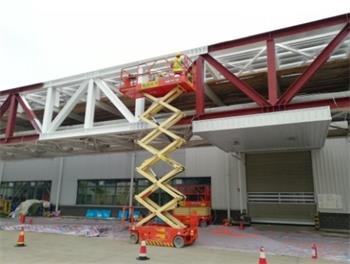

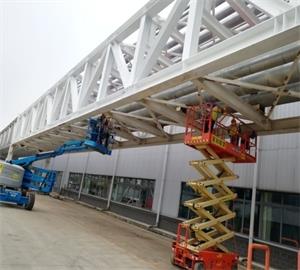

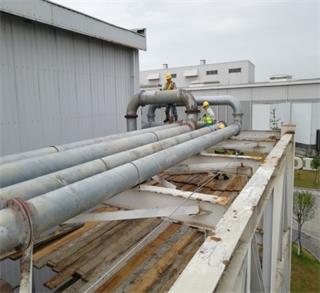

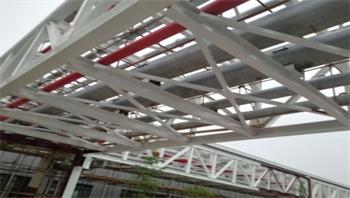

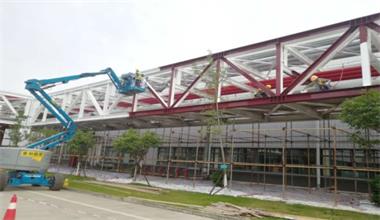

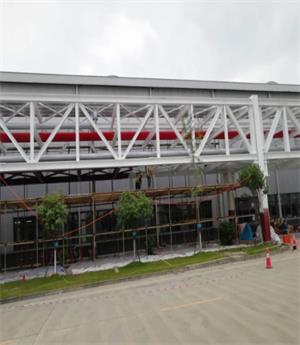

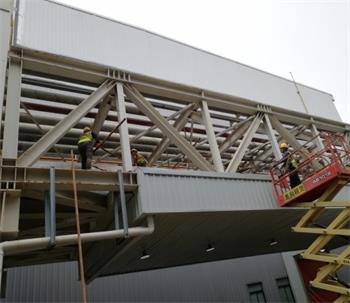

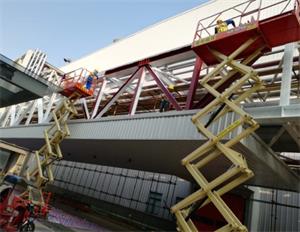

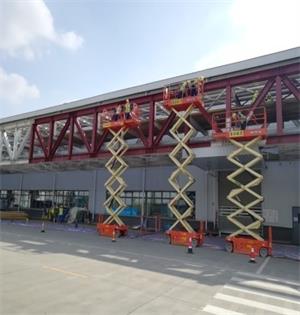

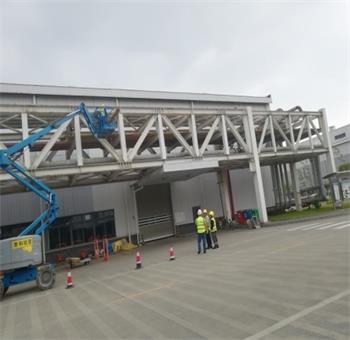

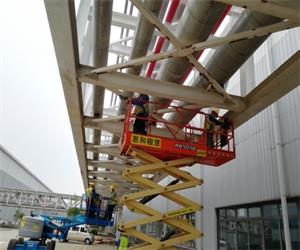

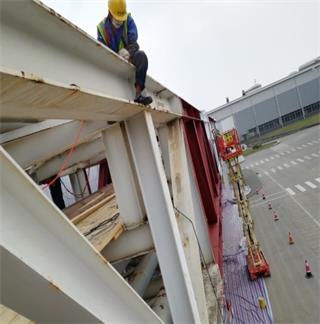

3.1、A600/A500段管廊构件防腐翻新分项维修施工现场照片

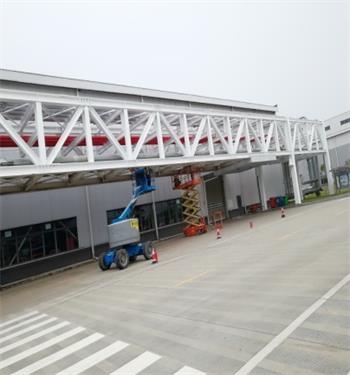

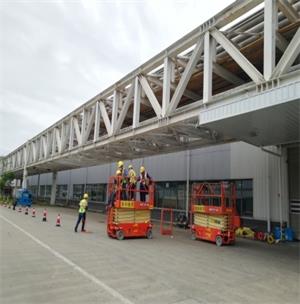

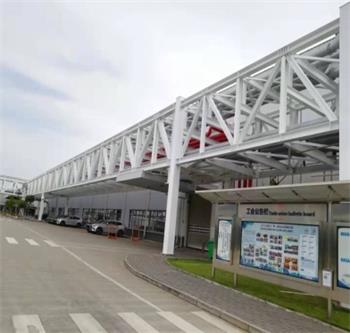

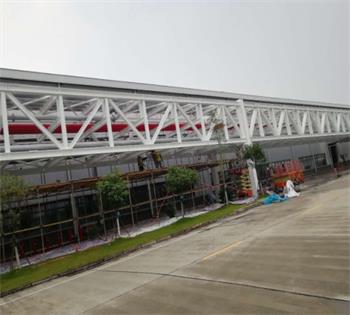

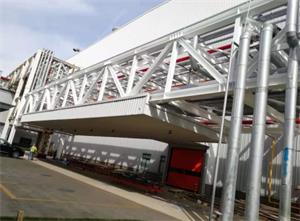

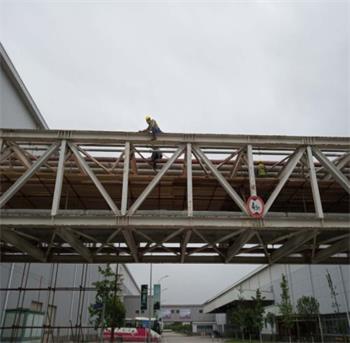

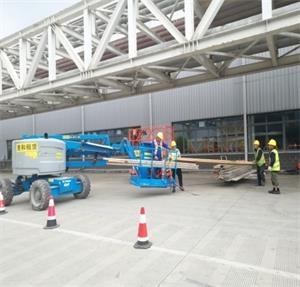

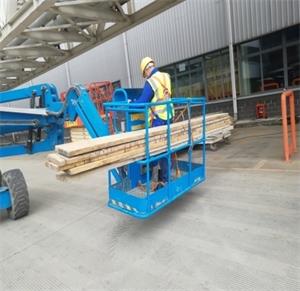

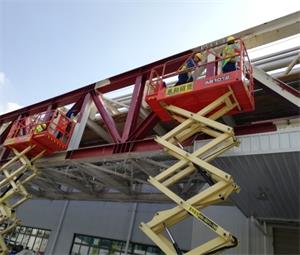

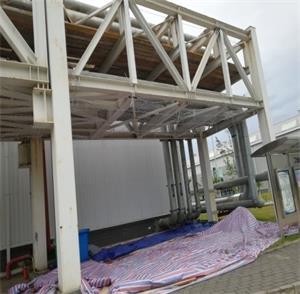

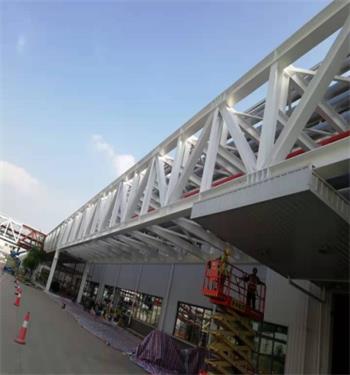

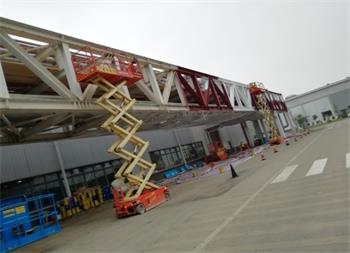

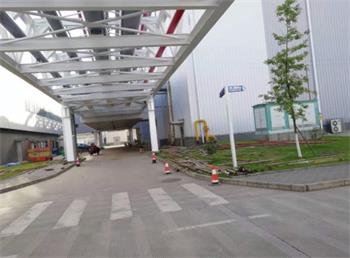

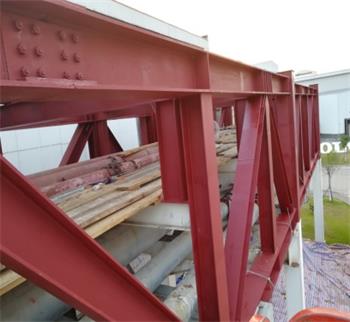

3.2、A500段管廊构件防腐翻新分项维修施工现场照片
